作品简介

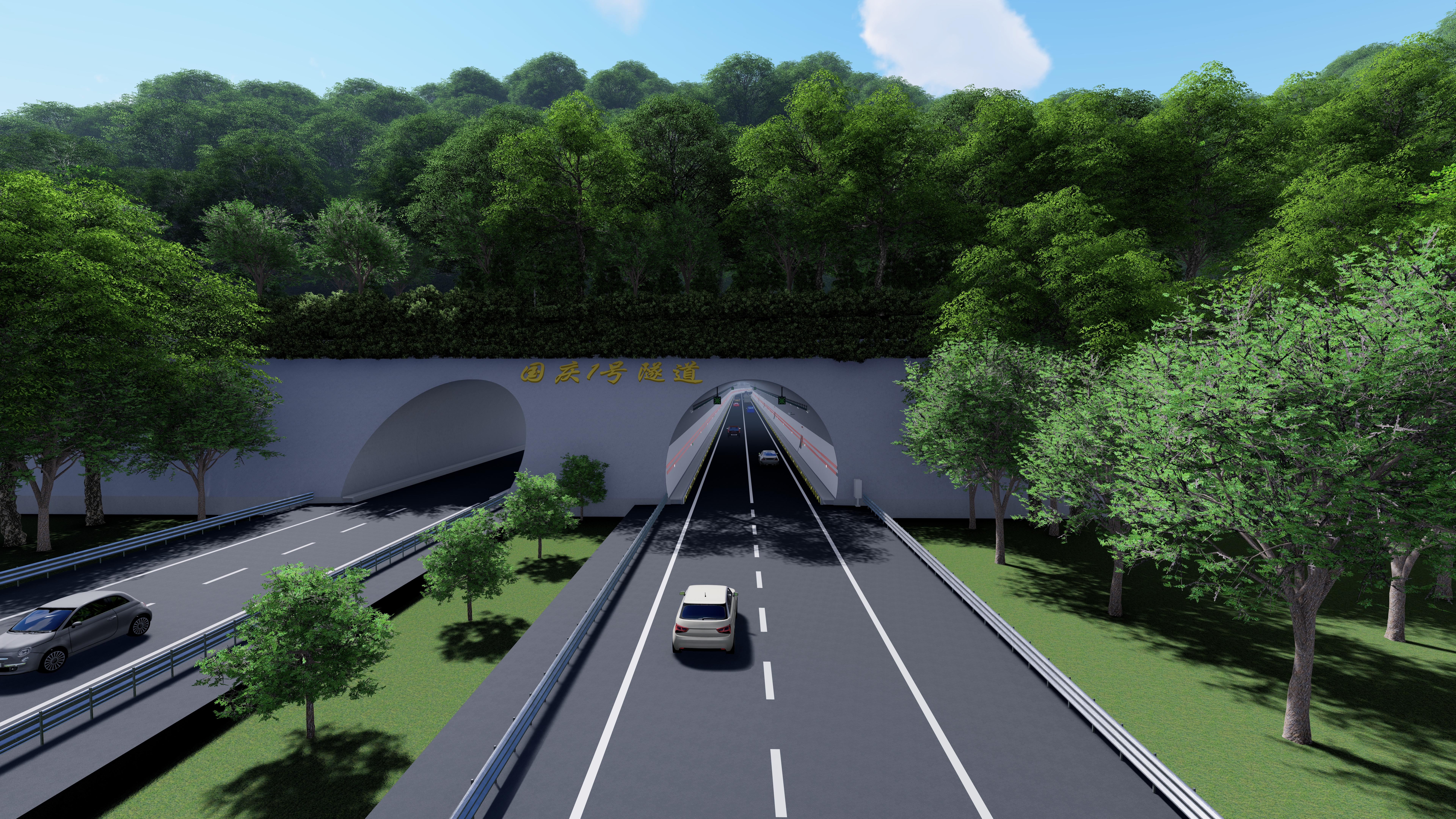

本作品以勐绿高速公路第7标段国庆1号隧道为工程载体,展示了BIM技术在复杂地质条件下高速公路隧道施工中的系统化应用。勐绿高速主线全长210.72公里,其中第7标段全长14.561公里,含隧道6座。国庆1号隧道为分离式隧道,左线810米、右线820米,最大埋深113.98米,地处软弱围岩区,出口段需下穿灌溉渠和乡村道路,开挖风险高、沉降控制严,且内部机电系统复杂,对施工精度和工艺标准要求极高。

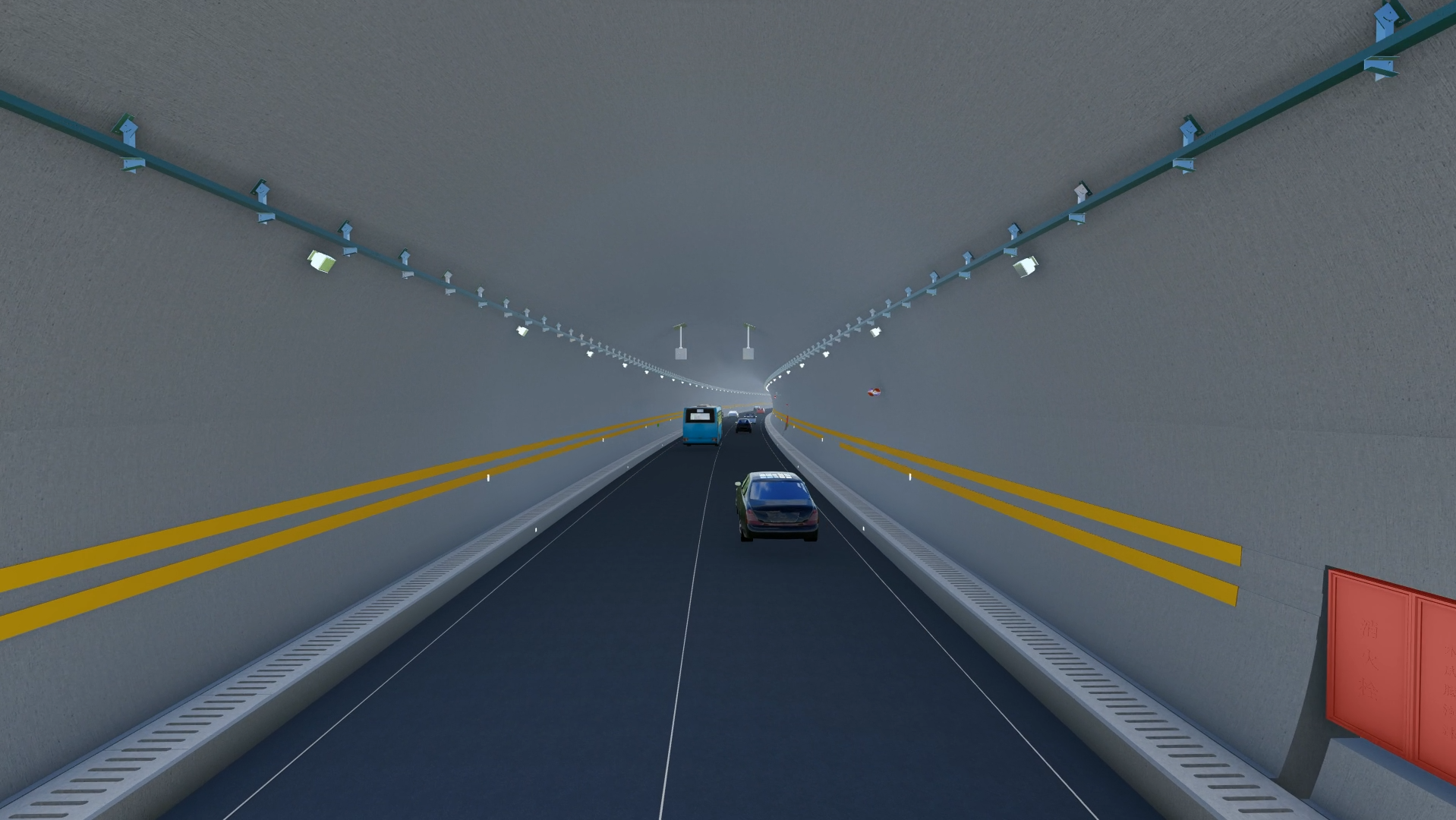

针对上述难题,项目团队引入BIM技术,从构件库建设入手,依据设计图纸和现场实测数据,建立了完整的标准构件库,并完成全专业精细化建模。在此基础上,对隧道内通风、照明、消防、监控等机电系统进行全专业协调深化设计,累计发现并解决设计问题200余处,有效避免了现场返工。同时,团队利用BIM模型进行关键工序的施工模拟,制作了车道指示灯、消火栓、电缆桥架、火灾报警等十余项安装工艺的标准化动画,并采用三维可视化方式进行技术交底,显著提升了现场作业的规范性和一次成优率。此外,基于BIM模型自动生成材料清单,实现了工程量的精准统计和成本资源的优化配置。
在应用效益方面,通过碰撞检查、设计校核和深化设计,项目累计节约可量化成本约400万元,工期缩短5天。技术管理上,完成三维交底5次,辅助设计院变更出图30余次,有效支撑了业主方全部节点目标的达成。创新之处在于,团队成功实践了从精细模型直接导出施工图纸的方法,保证设计与施工的高度一致,减少了材料浪费;同时利用施工模拟仿真技术,推动了隧道施工工艺的标准化和规范化。
总体而言,本作品充分验证了BIM技术在基础设施隧道工程中的实战价值,不仅提升了项目信息化和精细化管理水平,也为同类软弱围岩隧道施工提供了可复制、可推广的BIM实施范例。未来团队将继续深化BIM与工程管理的融合,完善建模标准和人才培养机制,推动技术成果在更广泛领域落地。
